Implementación industrial y puesta en servicio.

Integramos sensórica, señales de máquina, medidores, datos de producción y contexto operacional para que KERN IoP entregue información confiable desde la puesta en marcha.

El trabajo comienza definiendo qué debe medir el sistema, de dónde saldrá cada dato y cómo se utilizará. Después diseñamos la integración, instalamos, comprobamos la calidad de los registros y dejamos documentado el alcance implementado.

Celda de inyección de plásticos con KERN IoP SMARTPRO instalado para adquisición y monitoreo de datos industriales.

ANTES DEL MONTAJE

La implementación se diseña alrededor de la información que la planta necesita utilizar.

Antes de definir hardware o cableado revisamos el caso de uso, las fuentes disponibles y el contexto necesario. Esto permite evitar señales que no aportan valor y definir desde el inicio cómo se comprobará que el sistema quedó correctamente implementado.

Variables y fuentes

Definimos qué variable responde la pregunta: ciclo, estado, presión, temperatura, energía, caudal, producción, calidad u otra. Después identificamos la fuente técnicamente viable.

Interfaces y arquitectura

Revisamos señales, PLC, medidores, redes e interfaces disponibles. La arquitectura se define según la máquina y el proyecto: OPC UA/EUROMAP, Modbus, E/S industriales, sensórica o combinaciones.

Contexto de manufactura

Acordamos qué información debe acompañar las señales: activo, referencia, orden, molde, material, turno, lote, estado o resultado de calidad, según la aplicación.

Criterios de aceptación

Definimos qué debe comprobarse antes de entregar: identificación, unidades, timestamps, estados, rangos, continuidad de datos, cálculos y visualizaciones acordadas.

MÉTODO DE TRABAJO

Seis etapas para dejar la información lista para operar.

01 · ALCANCE

Pregunta y caso de uso

Definimos qué decisión o indicador debe soportar el sistema y qué equipos forman parte del alcance.

02 · LEVANTAMIENTO

Máquinas, señales y planta

Revisamos equipos, tableros, PLC, redes, alimentación, interfaces, condiciones de montaje y fuentes de producción.

03 · INGENIERÍA

Arquitectura de integración

Seleccionamos la fuente adecuada para cada variable y definimos adquisición, comunicaciones, contexto y estructura de datos.

04 · INSTALACIÓN

Montaje e instrumentación

Instalamos los elementos definidos y coordinamos los trabajos con producción, mantenimiento, automatización y sistemas.

05 · VALIDACIÓN

Puesta en servicio

Contrastamos lecturas con la realidad de planta, comprobamos timestamps, estados, unidades y cálculos y documentamos el resultado.

06 · TRANSFERENCIA

Uso y acompañamiento

Revisamos con los responsables cómo consultar la información, mantener consistentes los registros y escalar la instalación cuando sea necesario.

Instalación industrial real de KERN IoP SMARTPRO en un armario eléctrico de una máquina de producción.

PLANTAS REALES · EQUIPOS DE DISTINTAS GENERACIONES

La estrategia cambia según la máquina y el ecosistema que ya existe.

Una implementación puede partir de una inyectora moderna con OPC UA/EUROMAP, de una máquina anterior con PLC y señales discretas, de medidores de energía o de sensórica adicional. También puede coexistir con MES, ERP, SCADA o historiadores ya instalados.

  • Máquinas modernas: aprovechamos la información estructurada disponible y añadimos el contexto que requiera el análisis.
  • Máquinas sin protocolo de datos: evaluamos PLC, E/S, medidores y sensores externos para construir la información necesaria.
  • Plantas con sistemas existentes: definimos el intercambio según las interfaces disponibles, evitando duplicar funciones que ya resuelve MES, ERP u otra plataforma.
  • Celdas completas: la implementación puede incorporar máquina, periféricos, energía, ambiente y calidad cuando el caso de uso lo requiere.

VALIDACIÓN Y TRANSFERENCIA

Antes de entregar, comprobamos que el dato corresponde a la realidad de planta.

La puesta en servicio no termina cuando aparece una curva en pantalla. La información debe ser identificable, consistente y suficientemente confiable para el uso acordado.

  • Equipo y variable correctamente identificados.
  • Unidad, escala y rango coherentes con la fuente física.
  • Marca de tiempo y secuencia de eventos consistentes.
  • Estados de operación contrastados con la máquina.
  • Continuidad de adquisición durante el periodo de prueba.
  • Contexto de producto, orden o lote cuando forma parte del alcance.
  • Indicadores y cálculos revisados con sus datos de entrada.
  • Documentación de conexiones, variables y comprobaciones realizadas.

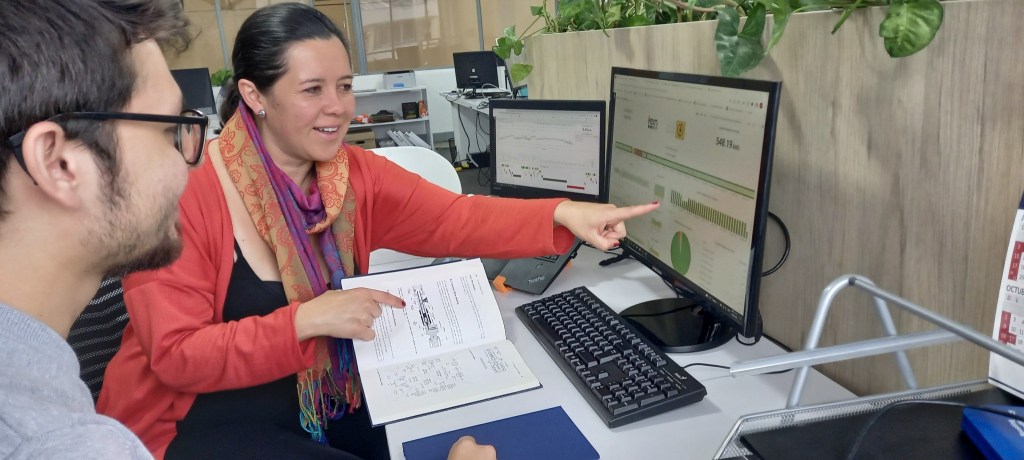

Sesión de trabajo de KERN IoP en la que se revisan registros y tableros del sistema junto a un usuario.

Acompañamiento después de la puesta en marcha

Podemos acompañar la revisión de registros, ajustes de configuración, incorporación de nuevos indicadores y capacitación del equipo para que la información se utilice de manera consistente.

¿Está preparando una instalación?

Envíenos máquinas, variables y objetivo del proyecto. Podemos revisar con usted qué información ya existe y qué hace falta instrumentar.

IMPLEMENTACIÓN · PREGUNTAS FRECUENTES

Qué conviene definir antes de llevar datos de planta a producción.

¿Qué información se necesita antes de instalar KERN IoP?
Conviene definir los equipos involucrados, las variables que se quieren medir, el uso esperado de la información y las fuentes disponibles. También se revisan condiciones de montaje, alimentación, red y datos de producción necesarios para contextualizar los registros. Nuestra guía de información para cotizar monitoreo industrial ayuda a preparar este levantamiento.
¿Se puede implementar en una máquina antigua que no tenga OPC UA?
Sí, cuando existe una forma técnicamente viable de observar las variables requeridas. La fuente puede ser un PLC, señales digitales o analógicas, medidores o sensórica adicional. La arquitectura se define para cada caso y puede combinar distintas fuentes sin exigir que toda la planta utilice el mismo protocolo.
¿Cómo se comprueba que los datos adquiridos son correctos?
Durante la puesta en servicio contrastamos los registros con el comportamiento real de la máquina o con una referencia disponible. Revisamos identificación, unidades, escalas, rangos, timestamps, estados, continuidad de adquisición y cálculos acordados antes de cerrar la implementación.
¿KERN IoP puede convivir con MES, ERP, SCADA o historiadores existentes?
Sí. La integración se diseña según las interfaces disponibles y la función que ya cumple cada sistema. KERN IoP puede concentrarse en adquisición, contextualización y analítica operacional sin duplicar funciones que ya están resueltas. Puede revisar esta relación en nuestra guía de arquitectura de datos industriales.
¿Es necesario instrumentar toda la planta desde el comienzo?
No. Un proyecto puede comenzar con una máquina, una celda o incluso una señal concreta si eso permite responder una pregunta útil. La arquitectura puede prepararse para crecer después hacia nuevas variables, equipos o aplicaciones.
¿Qué ocurre después de la puesta en marcha?
El equipo de planta recibe la explicación necesaria para consultar y mantener los registros acordados. Según el proyecto, KERN IoP puede acompañar revisiones de datos, ajustes de configuración, incorporación de indicadores y capacitación técnica.
